梨樹煤礦一區6KV供電線路改造工程現場施工全紀錄
一、工程啟動背景與前期籌備
在能源供應對工業生產愈發關鍵的當下,梨樹煤礦一區原有的供電線路已難以滿足生產與發展需求。為保障煤礦生產的電力穩定供應,提升供電可靠性與安全性,雞西市鑫億霖礦業有限公司(以下簡稱“甲方”)與黑龍江集能新能源開發有限公司(以下簡稱“乙方”)攜手,啟動梨樹煤礦一區6KV供電線路改造工程。
(一)合同核心內容梳理
工程名稱為梨樹煤礦一區6KV供電線路改造工程,涉及兩條架空線路:249架空線路全長3485米,電線桿79基;254架空線路全長3518米,電線桿75基。兩條線路均由一桿單回改造為一桿雙回,桿上導線采用JKLGYJ - 10KV - 3.4mm 1*240 - 40型號。此外,礦井變電所至丹阿公路段電線桿雖無需更換,但需新增一回同型號導線。線路路徑經礦區、塌陷區、山林耕地等,由相關電力部門選定,施工依據中遠智信設計有限公司的施工圖設計及甲方要求開展。
工期方面,甲乙雙方約定項目工期為30天,開工日期從甲方支付預付款后第8日開始計算,若乙方提早做好施工前準備工作,可提前入場,工期從入場施工當日起算??紤]到冬季施工面臨惡劣天氣、施工場地復雜等情況,雙方約定可根據實際施工進程調整延遲工期。如遇不可抗力、甲方征地阻礙、設計變更或工程量增加較大、其他非乙方原因?qū)е碌墓て谘诱`,工期相應順延。
質量標準需符合國家現行的電力工程建設施工及驗收規范、標準以及甲方提供的設計圖紙和技術要求,工程竣工后能安全穩定運行,各項性能指標達設計標準。驗收程序?yàn)橐曳阶詸z合格后,通電線路運行正常即視為驗收合格,各方簽署竣工驗收?qǐng)?bào)告。
(二)前期籌備工作
為確保工程順利開工,乙方提前開展了大量籌備工作。技術團隊深入研究中遠智信設計有限公司的施工圖設計,對線路路徑、桿塔基礎、架線工藝等進行細致分析,結合甲方具體要求,制定詳細的施工方案與技術交底文件。同時,組織人員對施工所需的材料、設備進行全部梳理與采購,確保JKLGYJ - 10KV - 3.4mm 1*240 - 40型號導線、絕緣子串、接地裝置等材料質量符合標準,挖掘機、起重機、放線架等施工設備性能完好。此外,乙方還與甲方及相關電力部門積極溝通,協調施工場地、征地等事宜,為工程開工創造有利條件。
二、施工現場全景掃描
(一)土方與基礎施工區

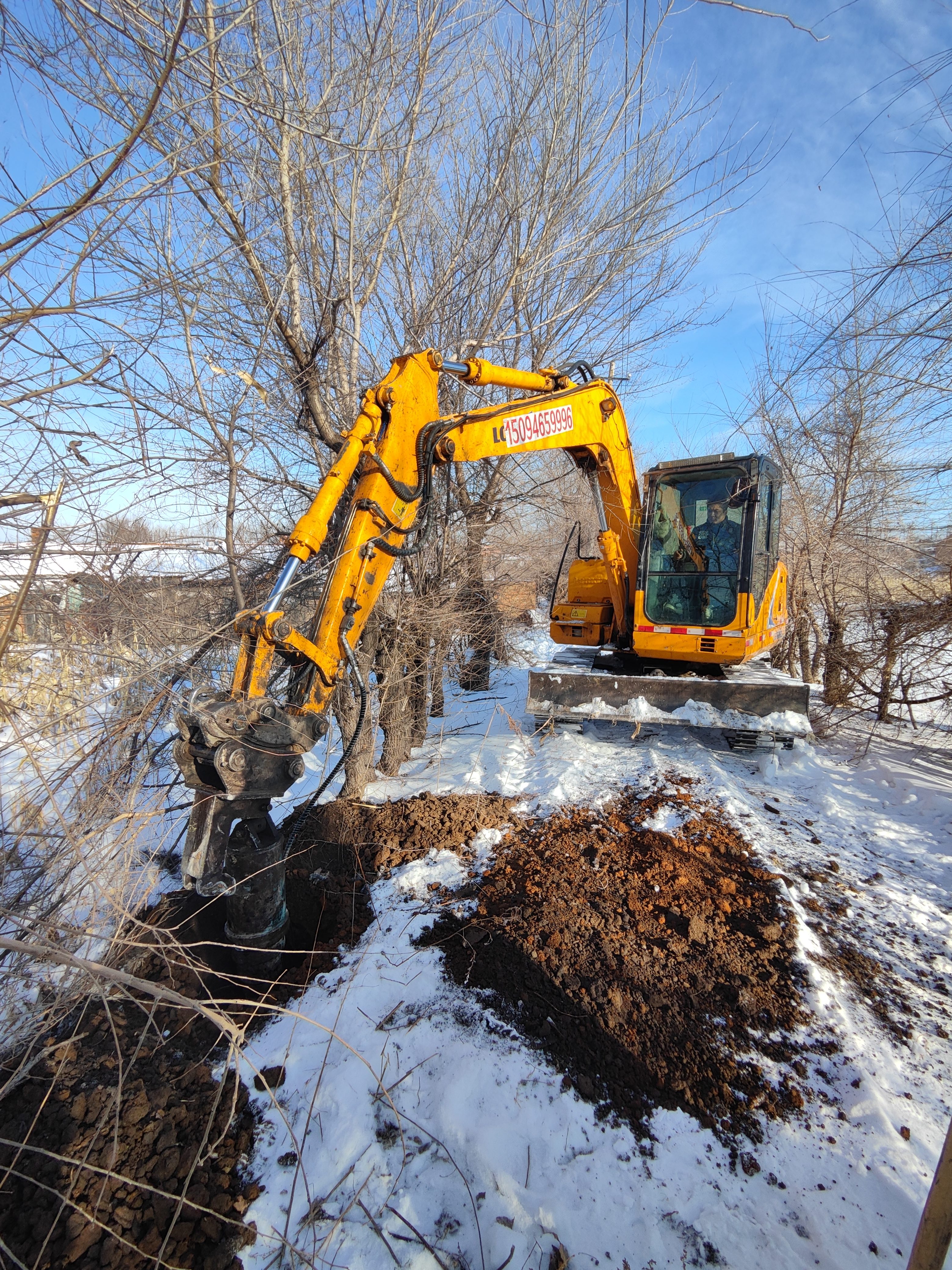

踏入施工現場,首先映入眼簾的是土方與基礎施工區域。黃色的挖掘機伸展著機械臂,在雪覆蓋的地面上有力地挖掘,泥土與積雪被翻起,形成一個個用于桿塔基礎的坑洞。挖掘機的鏟斗精準地作業,確??佣吹某叽纭⑸疃确显O(shè)計要求,為后續桿塔組立奠定堅實基礎。在一些區域,工人們配合挖掘機進行土方清理與平整,他們手持工具,將坑洞周?chē)挠嗤烈?guī)整,保證施工場地的整潔與安全。
對于線路經過的塌陷區等特殊地段,基礎施工更為謹慎。技術人員現場監測土壤承載力等參數,指導施工人員采用加固措施,如鋪設碎石墊層、增加基礎鋼筋用量等,確保桿塔基礎的穩定性,抵御復雜地質條件的影響。
(二)桿塔組立區

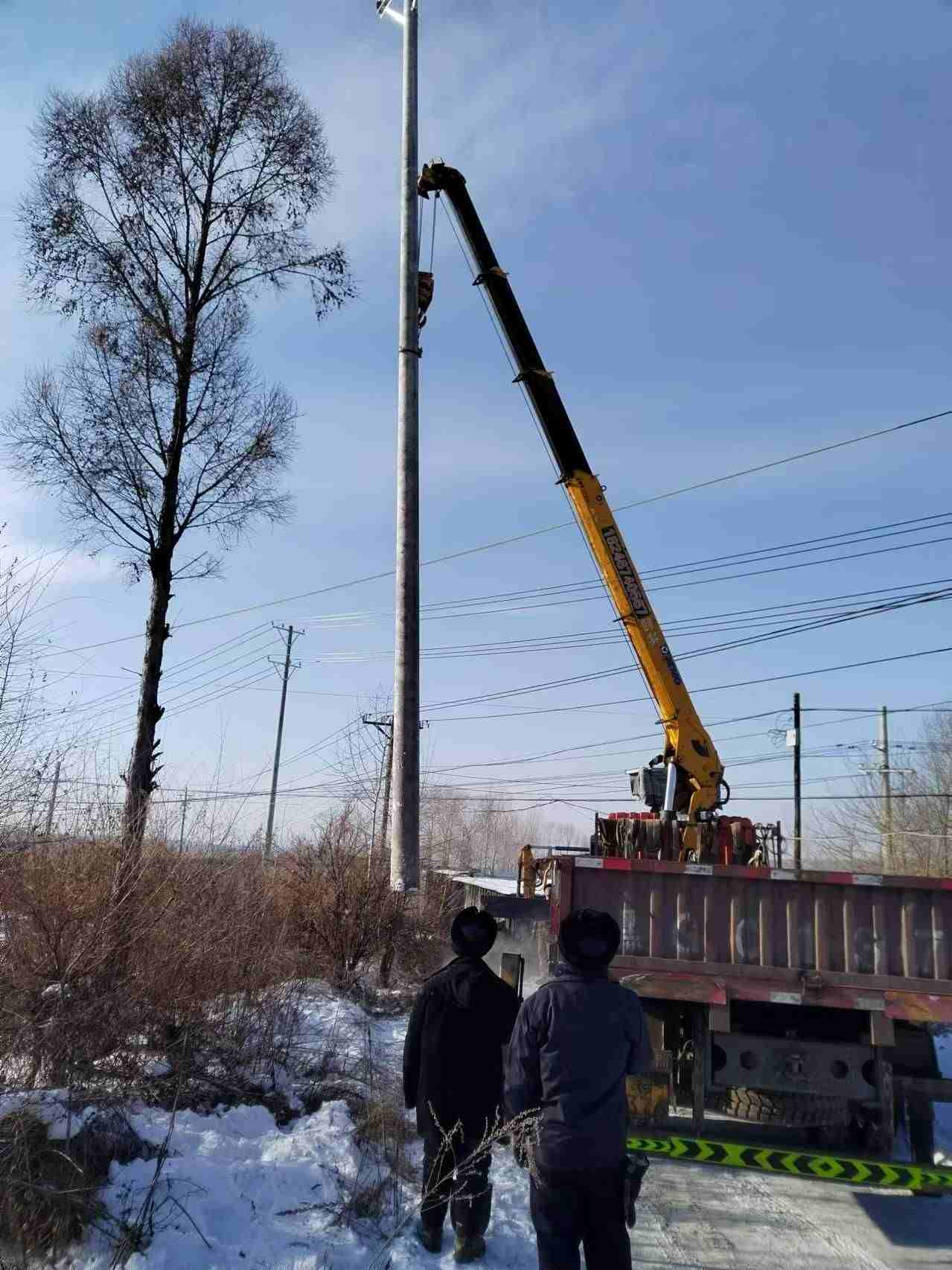

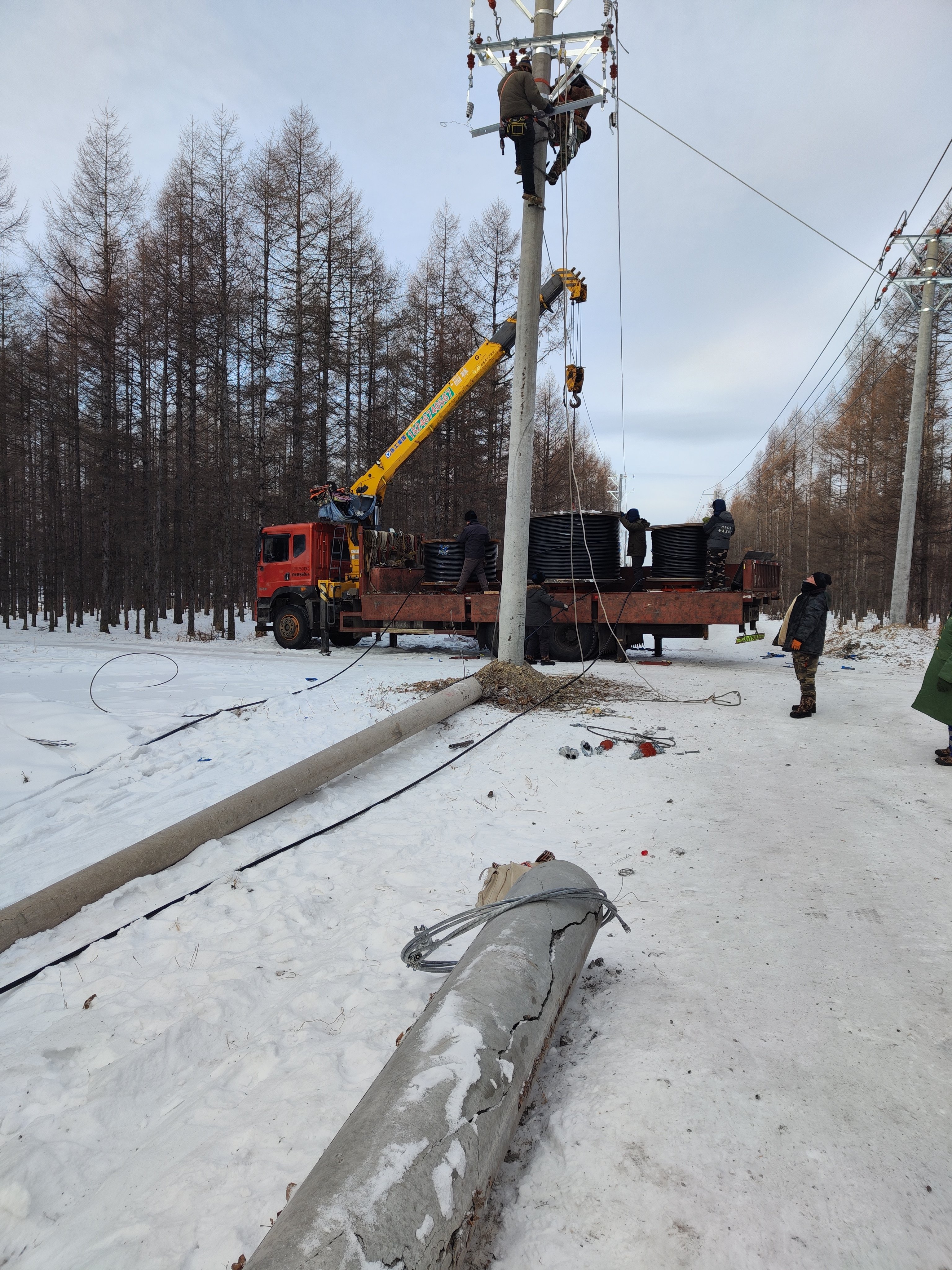

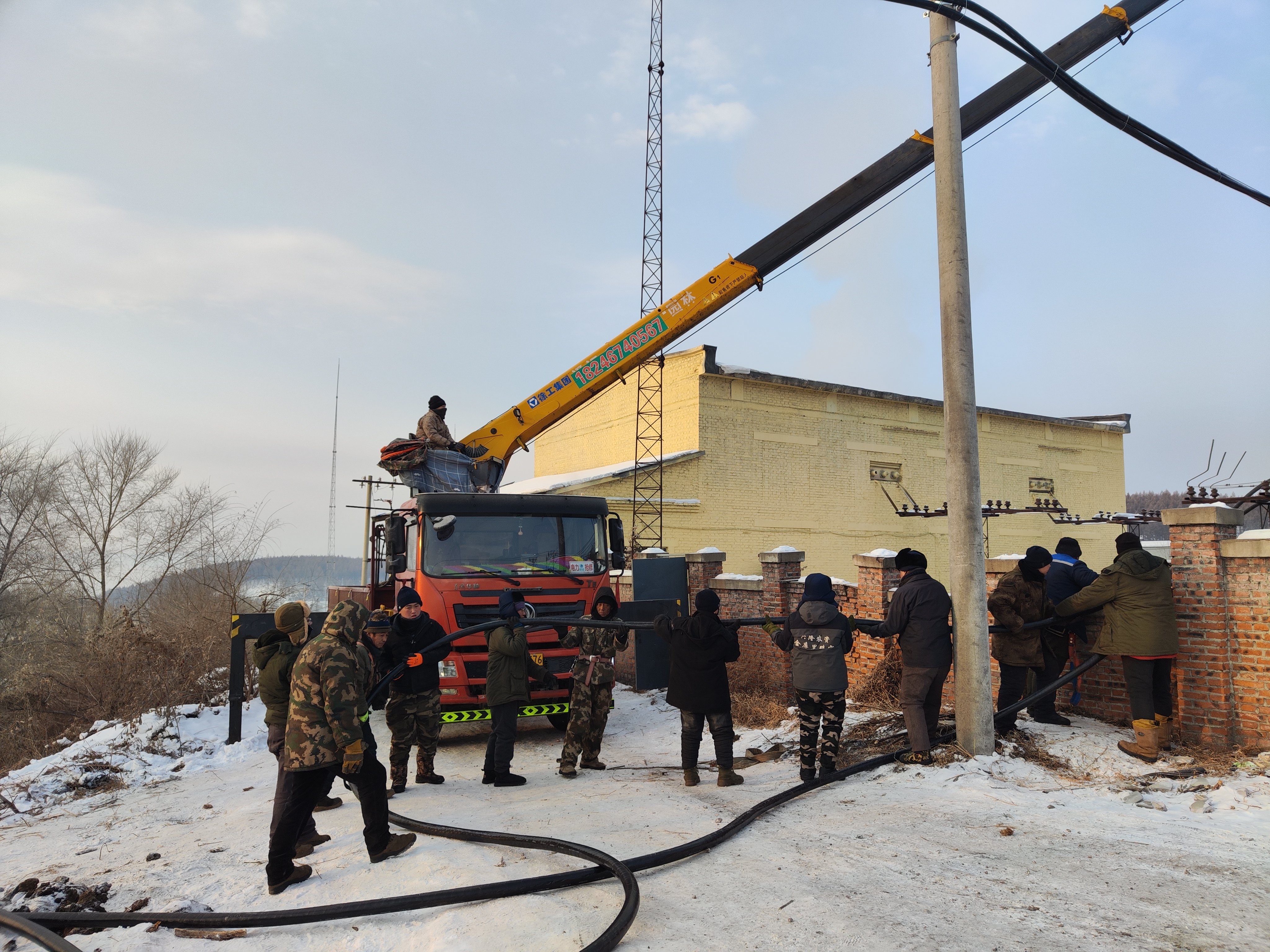

在桿塔組立區域,起重機成為施工的核心力量。紅色的起重機伸展著長長的吊臂,將沉重的水泥電線桿緩緩吊起。工人們?cè)诘孛婷芮信浜希ㄟ^(guò)牽引繩等工具,引導電線桿精準地落入預先挖掘好的基礎坑中。每一根電線桿的組立,都需要起重機操作員與地面工人的默契配合,確保電線桿垂直、穩固。

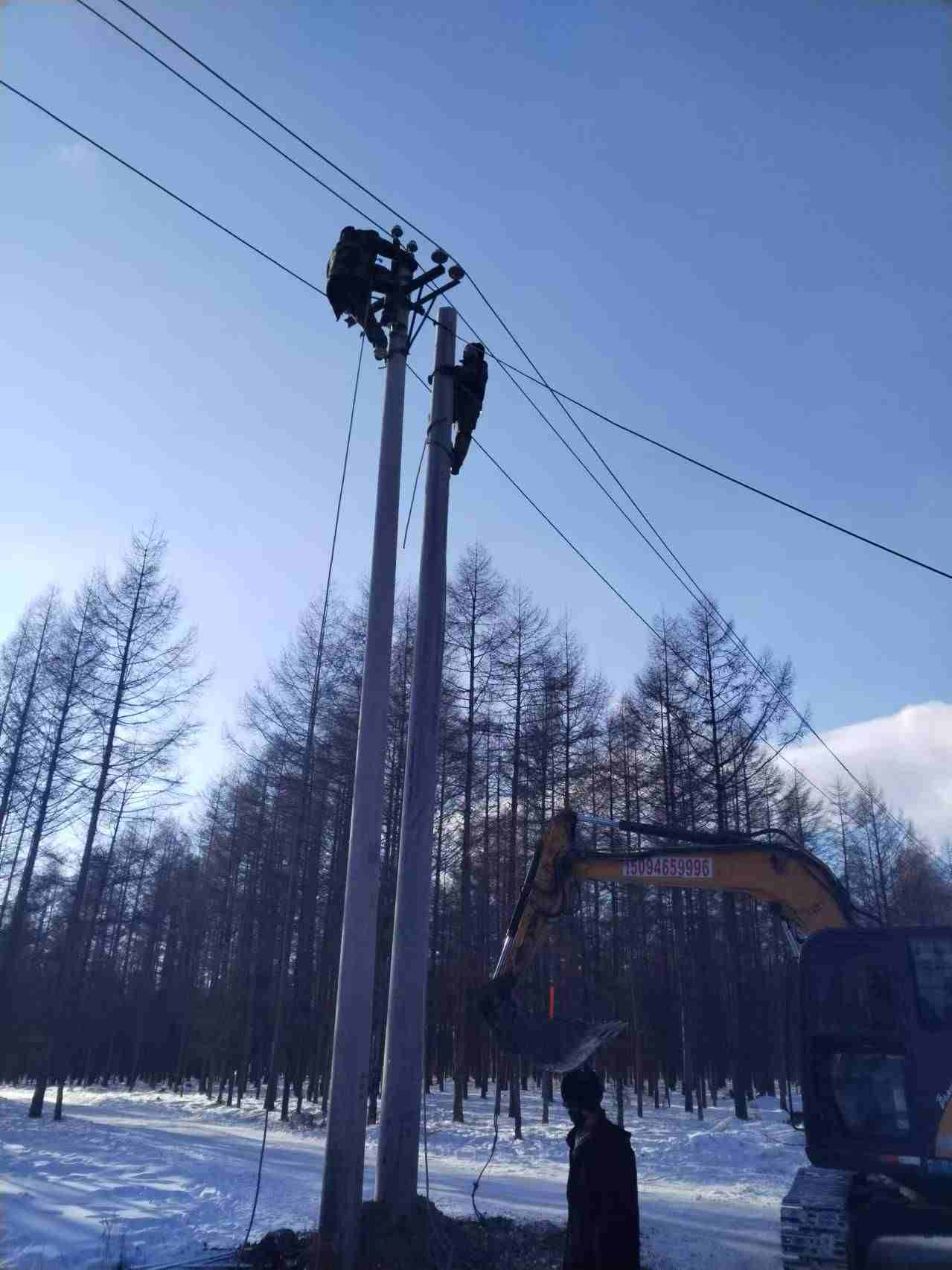

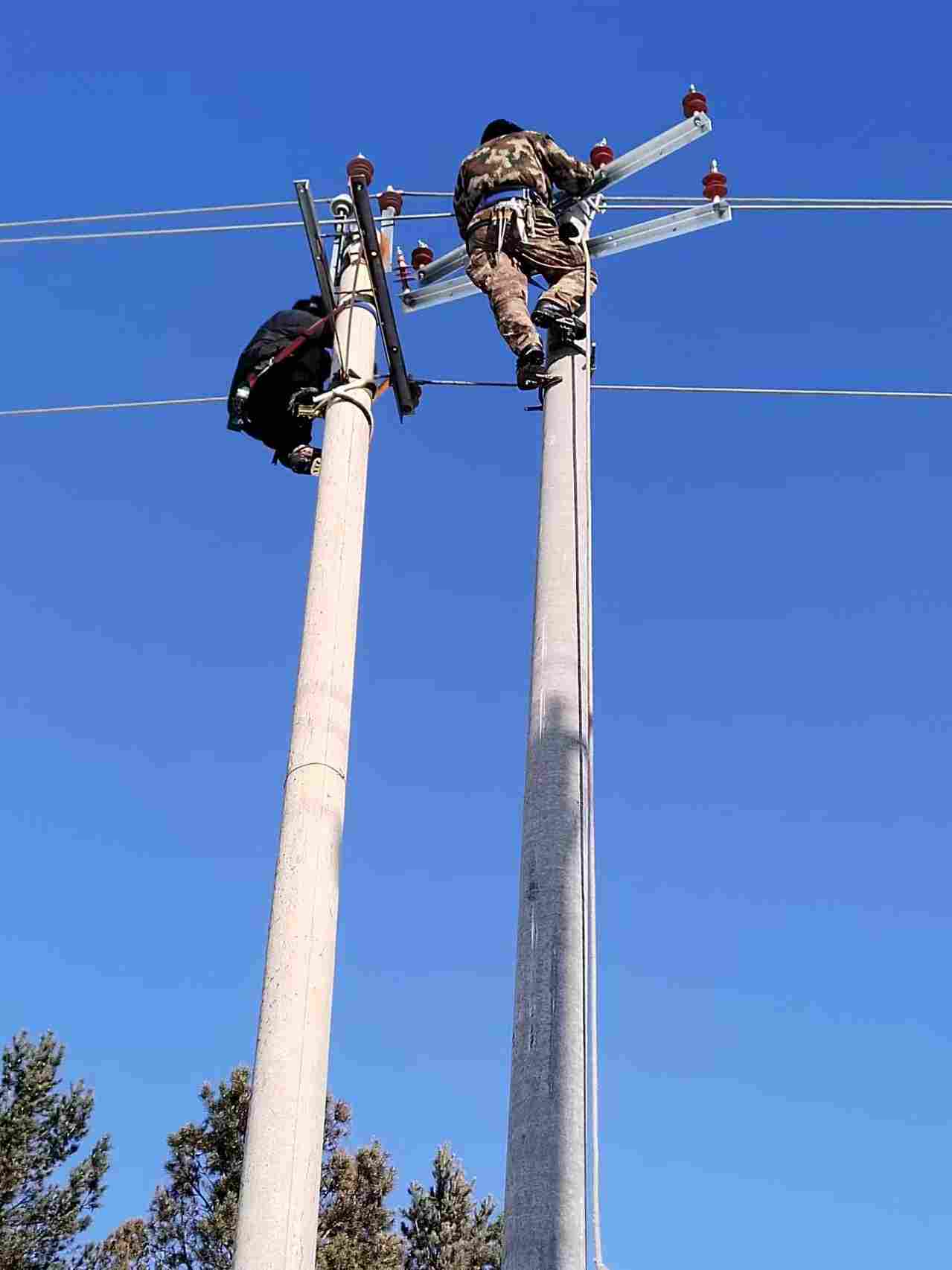

對于一桿雙回的改造部分,工人們?cè)跅U塔組立完成后,立即開展橫擔、絕緣子串支架等附屬設施的安裝。他們攜帶工具,登上桿塔,在高處進行螺栓緊固、支架調整等工作,動作嫻熟且嚴謹,確保附屬設施安裝牢固,為后續架線施工做好準備。
(三)架線施工區

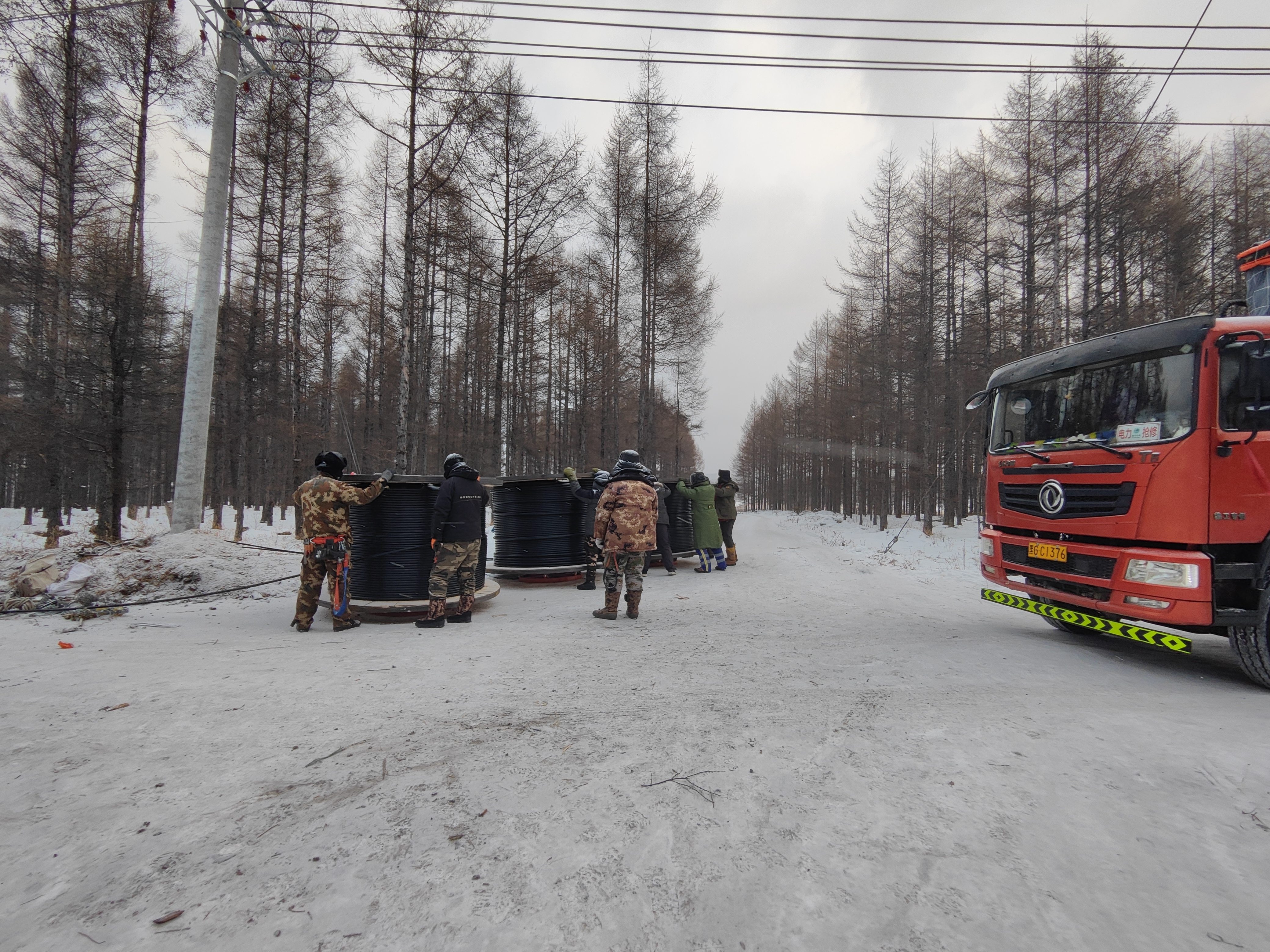

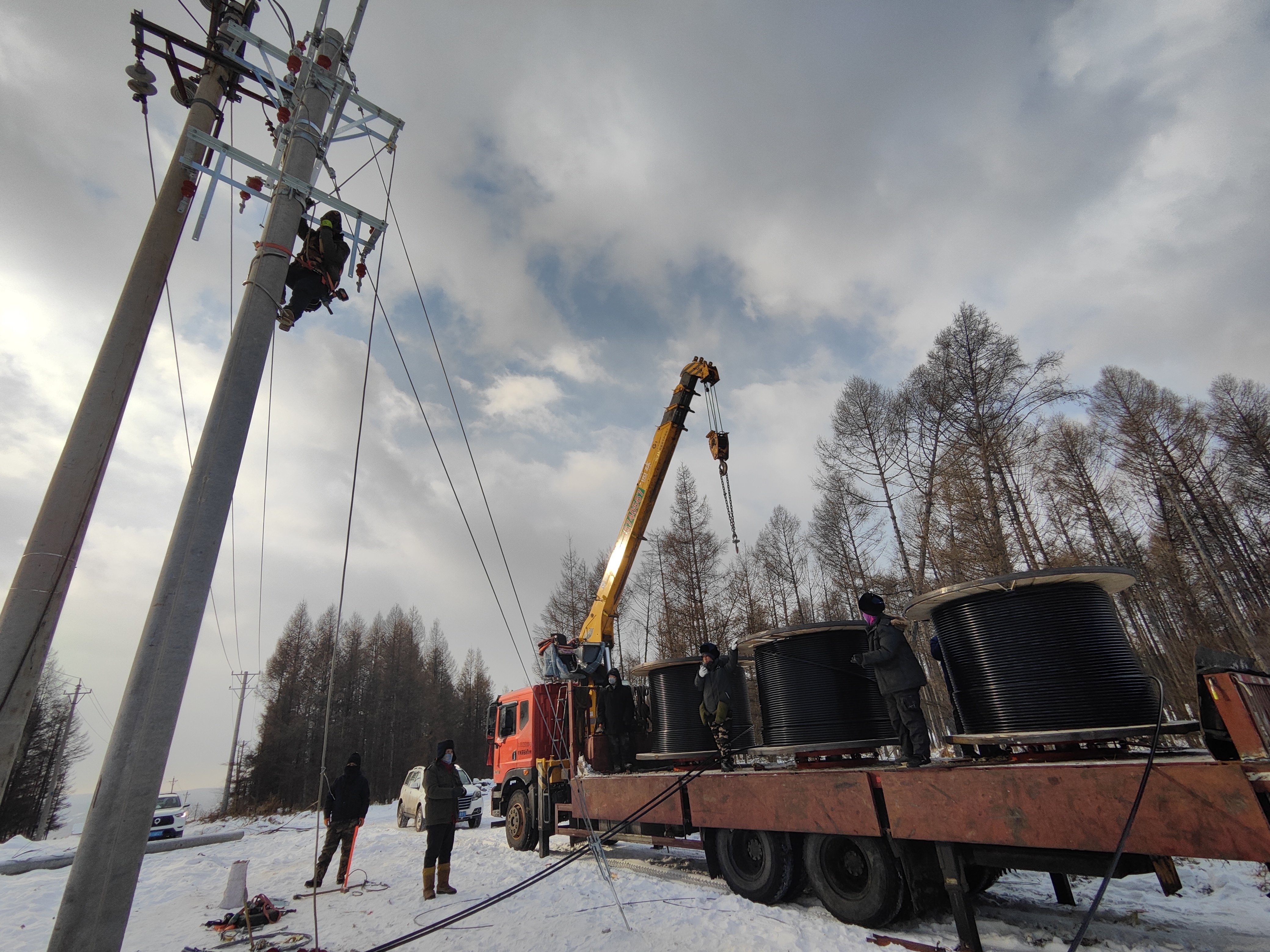

架線施工區是施工現場忙碌的區域之一。成卷的JKLGYJ - 10KV - 3.4mm 1*240 - 40型號導線被安置在放線架上,工人們借助牽引設備,將導線從卷盤上緩緩拉出。在地面,數名工人合力牽引導線,確保其在牽引過程中保持順暢,避免出現打結、磨損等情況。
對于跨越礦區、山林耕地等復雜地形的線路段,架線工作難度加大。工人們采用高空架線技術,部分人員登上桿塔,通過滑輪等裝置引導導線升空,與地面人員協同作業,將導線準確地架設在絕緣子串上。在寒冷的冬日,導線表面有時會凝結薄霜,工人們需更加小心操作,防止導線因低溫變脆而受損。
礦井變電所至丹阿公路段的新增導線施工也同步進行。盡管該段電線桿無需更換,但工人們?nèi)宰屑?xì)檢查原有桿塔的承載能力與絕緣子狀況,確保新增導線架設后,桿塔能安全穩定運行。他們將新增導線有序地架設在原有桿塔的預留位置,進行細致的綁扎與固定。
(四)接地裝置安裝區

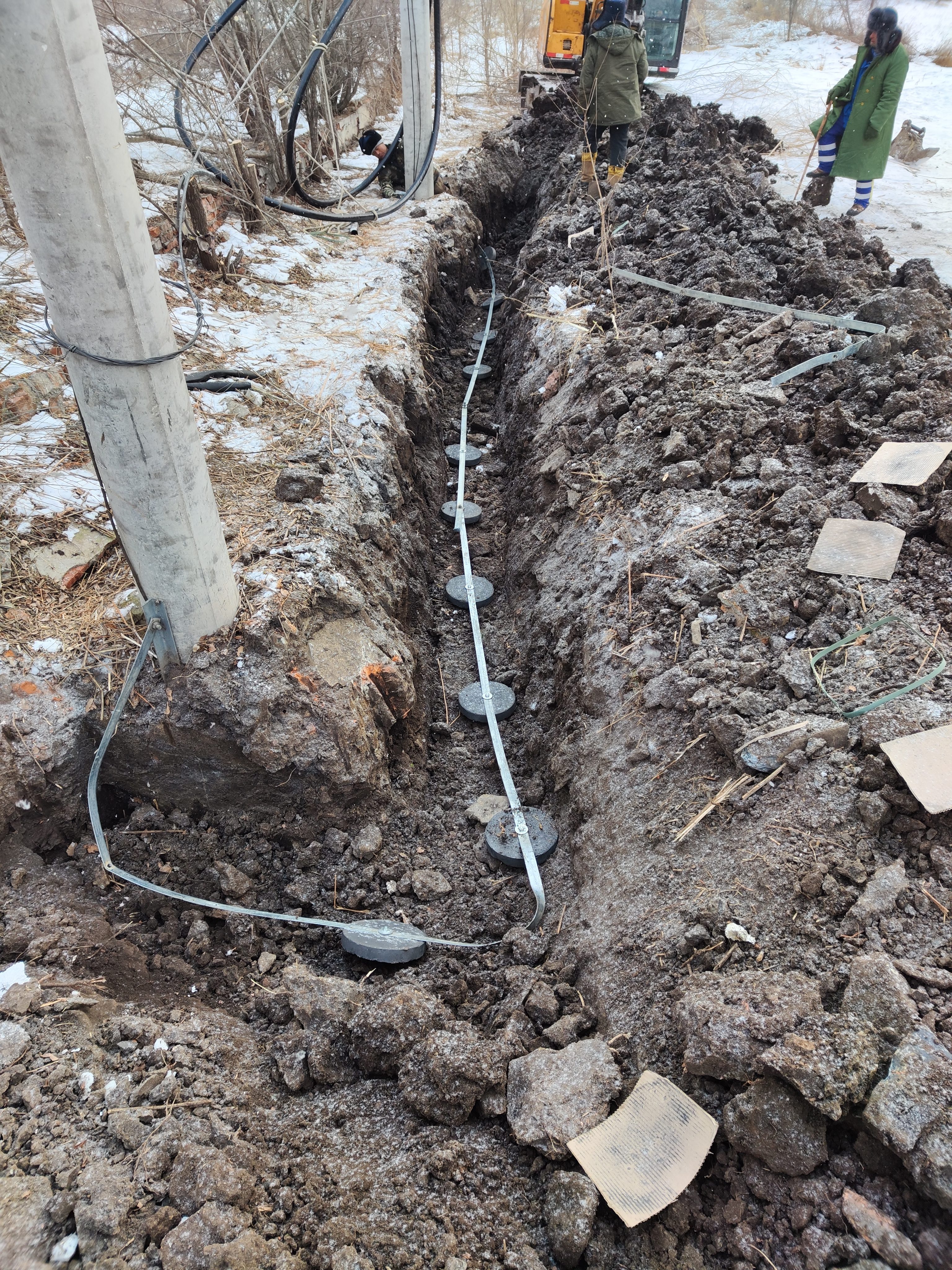

接地裝置是保障電力線路安全運行的重要環節。在接地裝置安裝區域,工人們進行接地體的埋設。他們挖掘出符合要求的接地溝,將接地極打入地下,確保接地極與土壤有良好的接觸。隨后,鋪設接地干線,采用焊接或螺栓連接的方式,將接地極與接地干線牢固連接,保證接地系統的電氣連續性。
對于地處潮濕或土壤電阻率較高的區域,工人們會采取降阻措施,如使用降阻劑、增加接地體數量等,確保接地電阻符合設計標準,為線路提供可靠的接地保護。
(五)設備與材料堆放區

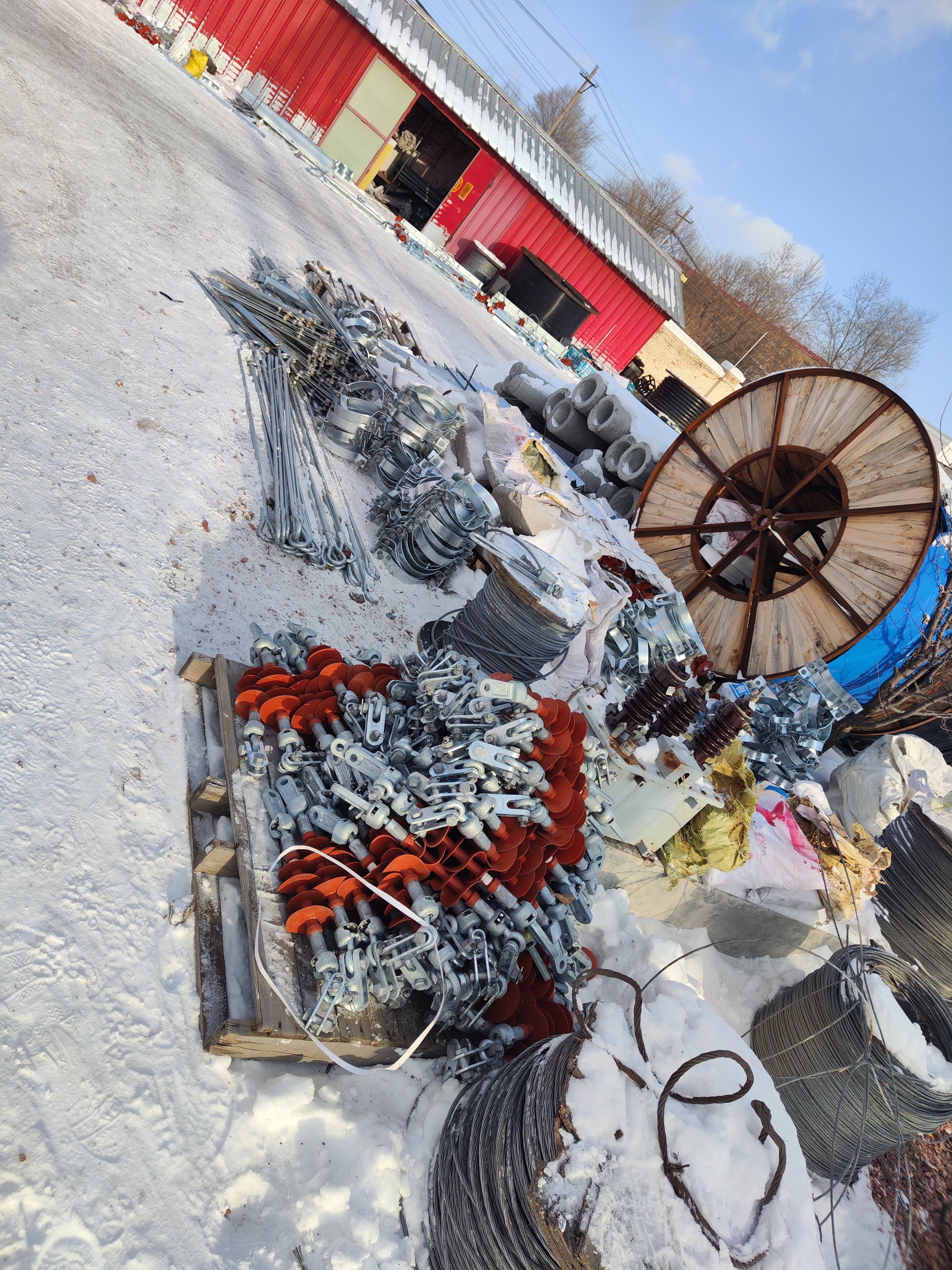

施工現場專門劃分了設備與材料堆放區域。各種型號的絕緣子串、金具等整齊地堆放在貨架或托盤上,不同規格的導線卷盤有序排列,便于施工時快速取用。施工設備如挖掘機、起重機等也在指定區域停放,定期進行檢查與維護,確保其在施工過程中能正常運轉。
材料管理人員每日對堆放區進行巡查,核對材料數量與規格,做好出入庫記錄,保證施工材料的供應與管理規范有序,避免因材料短缺或混亂影響工程進度。
三、施工過程中的協同與保障
(一)人員協同
整個施工現場,不同崗位的人員緊密協同,共同推動工程進展。項目經理作為現場總負責人,統籌全局,把控工程的整體進度、質量與安全;技術負責人憑借專業知識,為工程技術難題提供解決方案,指導施工技術規范的執行;施工員在現場指揮具體施工操作,協調各施工班組的工作,確保各項工序按計劃進行;安全質量員時刻關注施工安全與質量,對每一道工序進行嚴格檢查,發現問題及時要求整改;材料員負責材料的采購、運輸與現場管理,保障材料供應及時;工人們?cè)诟髯詬徫簧闲燎趧谧鳎嗷ヅ浜希瑥耐练酵诰虻綏U塔組立,再到架線與接地裝置安裝,每一個環節都離不開他們的協作。
例如,在桿塔組立過程中,起重機操作員、地面牽引工人與桿塔上的安裝工人密切配合,起重機將電線桿吊起,地面工人引導方向,桿塔上的工人做好安裝準備,確保電線桿順利組立。這種協同作業模式,極大地提高了施工效率,保障了施工質量。
(二)材料與設備保障
工程所需的材料與設備得到了有效保障。乙方提前與供應商簽訂合同,確保JKLGYJ - 10KV - 3.4mm 1*240 - 40型號導線、絕緣子串等材料按計劃供應到現場。施工設備如挖掘機、起重機等在進場前進行了的檢多方面查與調試,施工過程中,專業的設備維護人員定期對設備進行保養與檢修,及時排除故障,確保設備性能良好,為施工的順利進行提供有力支持。
對于冬季施工可能出現的設備受凍問題,乙方采取了相應的防護措施,如為設備添加防凍液、做好設備的保溫覆蓋等,保證設備在低溫環境下能正常啟動與運行。
(三)安全與質量管控
安全與質量是工程建設的生命線,施工現場嚴格落實安全與質量管控措施。
安全方面,設置了明顯的安全警示標識,如“注意安全”“禁止攀登”等,提醒施工人員與過往人員注意安全。開展安全培訓與交底工作,讓每一位施工人員都了解施工過程中的安全風險與防范措施。安全員在現場來回巡查,排查安全隱患,如檢查施工人員的安全防護用品佩戴情況、施工設備的安全運行狀況等,發現問題及時督促整改,確保施工安全。
質量管控方面,從材料進場驗收開始,嚴格檢查每一批材料的質量證明文件與外觀質量,確保材料符合設計與規范要求。施工過程中,實行工序報驗制度,每一道工序完成后,施工班組先行自檢,自檢合格后報質量員檢查,質量員檢查合格后才能進入下一道工序。例如,桿塔基礎施工完成后,需檢查基礎的尺寸、混凝土強度等指標;架線完成后,要檢查導線的弧垂、絕緣子的安裝質量等。通過層層把關,確保工程質量達標,為后續的電力安全穩定運行奠定基礎。
(四)冬季施工保障
冬季施工面臨低溫、積雪等不利因素,乙方采取了一系列保障措施。為施工人員配備了充足的防寒保暖用品,如棉衣、棉鞋、手套等,確保施工人員在寒冷環境下能正常作業。對施工場地的積雪及時進行清理,保證施工道路的暢通與施工場地的安全。在混凝土施工等環節,采用防凍混凝土配合比,并做好混凝土的保溫養護工作,防止混凝土受凍開裂,影響工程質量。同時,密切關注天氣變化,合理安排施工工序,在極端惡劣天氣來臨時,及時停止戶外作業,確保施工人員安全。
四、工程進展與階段性成果
(一)工程進度情況
自工程開工以來,在各方的共同努力下,工程按計劃穩步推進。截至目前,土方與基礎施工已完成大部分桿塔基礎的挖掘與處理,為桿塔組立創造了條件;桿塔組立工作進展順利,249線路與254線路的部分桿塔已完成組立,附屬設施安裝同步進行;架線施工也已啟動,部分區段的導線已成功架設;接地裝置安裝與礦井變電所至丹阿公路段的新增導線施工也在有序開展。
盡管冬季施工面臨諸多困難,但通過合理調整施工時間、優化施工方案、加強人員與設備保障,工程進度基本符合預期。后續將繼續推進剩余桿塔組立、架線及收尾工作,確保工程按約定工期(或調整后的工期)完成。
(二)階段性成果
經過一段時間的施工,取得了一系列階段性成果。首先,完成了大量桿塔基礎的施工,為線路的穩定支撐提供了基礎保障;其次,多基桿塔成功組立,初步構建起線路的骨架;部分區段的導線架設完成,使線路的電力傳輸通道初步形成。這些階段性成果,不僅為后續工程的開展奠定了堅實基礎,也讓甲方看到了工程順利竣工的希望,為煤礦后續的電力供應升級帶來了曙光。
五、工程意義與未來展望
(一)工程意義
梨樹煤礦一區6KV供電線路改造工程的實施,具有多方面的重要意義。首先,將有效提升煤礦供電的可靠性與穩定性,減少因線路故障導致的停電現象,保障煤礦生產的連續進行,從而提高煤礦的生產效率與經濟效益。其次,改造后的線路采用更科技的導線與設備,能降低線路損耗,提高電力傳輸效率,實現節能降耗的目標。此外,工程涉及的復雜地形線路施工,也為乙方積累了豐富的電力工程施工經驗,提升了企業的施工技術水平與市場競爭力。
(二)未來展望
展望未來,待工程竣工投用后,梨樹煤礦一區的供電能力與質量將得到顯著提升,為煤礦的長遠發展提供有力的電力支撐。同時,該工程的成功實施,也將為周邊區域的電力工程建設提供參考范例,推動區域電力基礎設施的完善與升級。乙方將以此次工程為契機,繼續秉持“好品質、有效、安全”的施工理念,為更多電力工程建設貢獻力量,助力能源行業的發展。
在后續的施工過程中,乙方將繼續嚴格把控安全與質量,加強人員協同與資源保障,克服冬季施工等困難,確保工程順利竣工,向甲方交付一份滿意的答卷,為梨樹煤礦一區的電力事業發展書寫濃墨重彩的一筆。
聯系我們
黑龍江集能新能源開發有限公司
版權所有:黑龍江省集能新能源開發有限公司
聯系地址:黑龍江省雞西市滴道區
電話:0467-2400999/0467-2473666

在線留言
聯系我們
黑龍江集能新能源開發有限公司
版權所有:黑龍江省集能新能源開發有限公司
聯系地址:黑龍江省雞西市滴道區
電話:0467-2400999/0467-2473666
在線留言

版權所有:黑龍江集能新能源開發有限公司 備案號:黑ICP備17009929號-1 技術支持:龍采科技
